Acompanhe passo a passo a transformação de Foz do Iguaçu

Transparência total no cronograma de obras. Entenda cada etapa do projeto que vai modernizar 100% da iluminação pública da cidade.

Por que seguimos um cronograma rigoroso?

Uma modernização deste porte — abrangendo mais de 40 mil pontos de luz — exige planejamento e responsabilidade. Antes de instalar as novas luminárias LED, a IP FOZ precisa garantir que a rede elétrica existente suporte a nova tecnologia com segurança.

Por isso, dividimos o projeto em 5 Fases Estratégicas. Cada etapa cumprida garante que a iluminação funcione perfeitamente pelos próximos anos, sem oscilações e com manutenção ágil.

AGUARDANDO
FASE 0: Preparatória
Planejamento estratégico e realização do Cadastro Técnico (Inventário) de todos os pontos de luz da cidade.
1
FASE 1: Transição
A IP FOZ assume oficialmente a manutenção das lâmpadas atuais enquanto finaliza o projeto executivo de modernização.
2
FASE 2: Modernização
Início da troca massiva por LED. A obra avança por etapas: das vias locais, avenidas principais, iluminação cênica especial, praças, prédios públicos e pontos turísticos.
3
Fase 3: Operação
Gestão de longo prazo com o parque 100% modernizado. Monitoramento via Telegestão e manutenção preventiva contínua.

Etapas da Modernização

A modernização segue um rito técnico rigoroso para garantir durabilidade. Entenda em que fase estamos:

FASE 0: Preparatória (Até 120 Dias)

EM ANDAMENTO

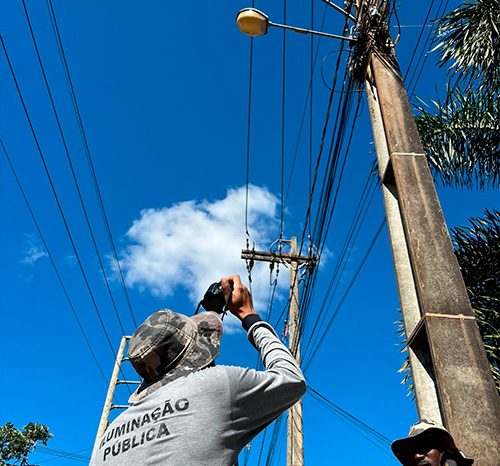

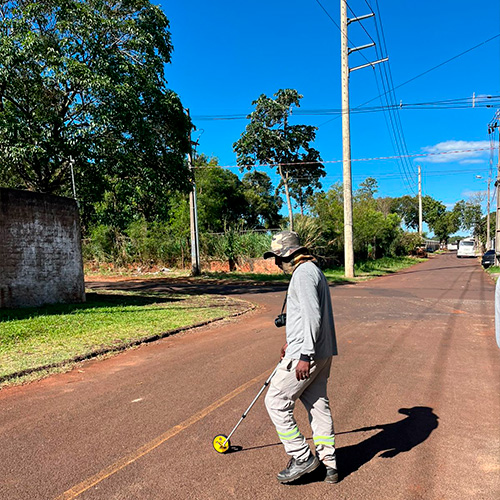

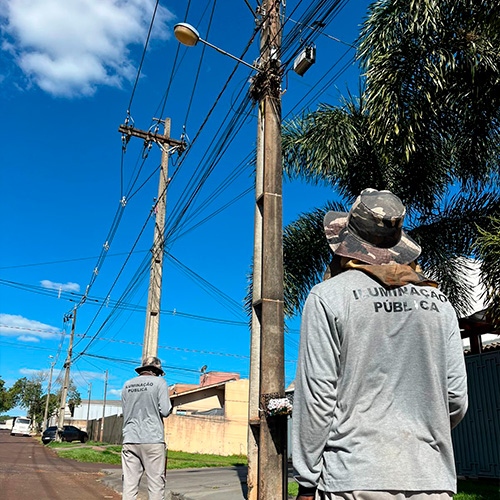

Foco total no planejamento e no Cadastro Técnico (Inventário). Nossas equipes mapeiam os 40.806 pontos da cidade para criar o “Plano de Operação e Manutenção”. É a fase de inteligência: estudamos cada rua para garantir que a modernização comece sem falhas.

FASE 1: Transição (Até 60 Dias)

A IP FOZ assume oficialmente a manutenção das lâmpadas atuais. Enquanto cuidamos dos reparos do dia a dia, nossa engenharia finaliza o Plano de Modernização. É o momento de aprovar o projeto técnico executivo que definirá onde e como cada nova luminária LED será instalada.

FASE 2: Modernização (Até 360 Dias)

O início da transformação visual. Em até 360 dias, executaremos a modernização seguindo marcos estratégicos: iniciamos pelas “Outras Vias” (Marco 1 – até 210 dias), avançamos para as Vias Principais (Marco 2) e concluímos com as Ciclovias e a Iluminação Especial (Marco 3 e 4), atingindo a meta contratual.

FASE 3: Operação (Longo Prazo)

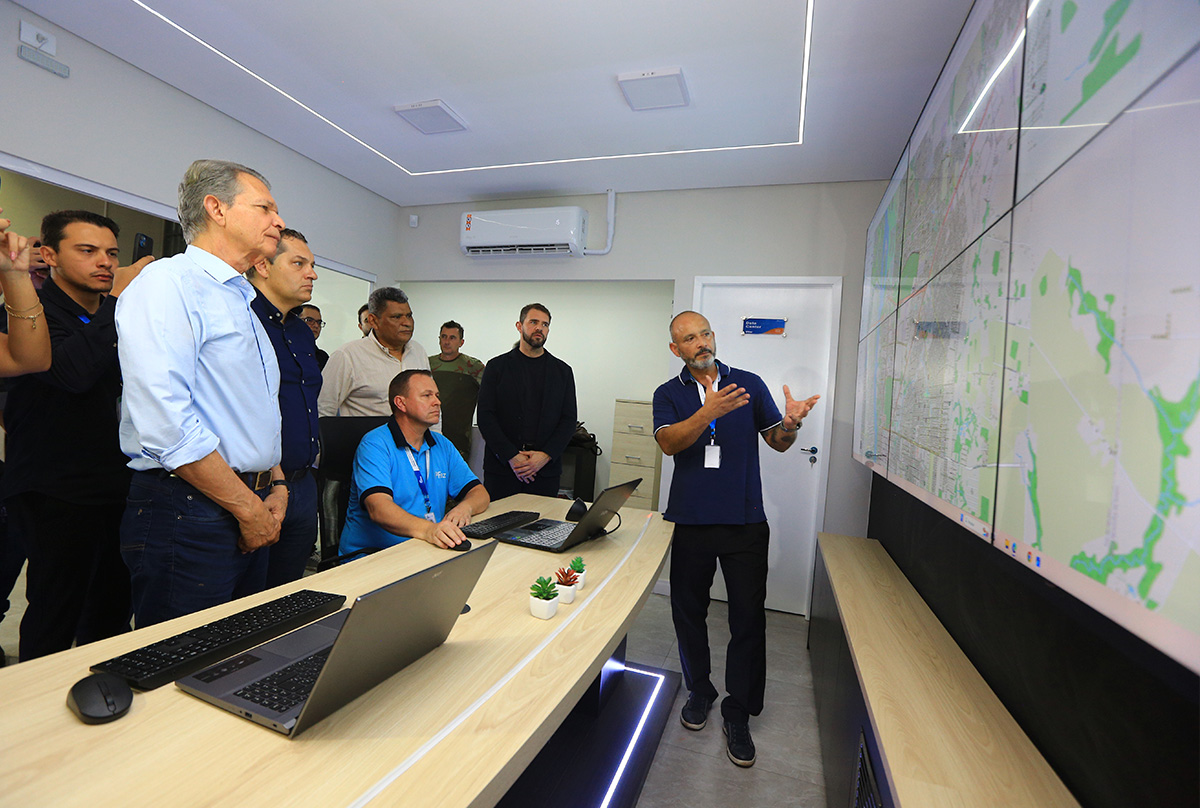

Após a modernização completa, inicia-se o período de gestão de longo prazo (até o fim dos 13 anos). O foco torna-se a manutenção preventiva, o monitoramento via Telegestão e a garantia de que Foz do Iguaçu permaneça acesa, segura e eficiente todos os dias.

Últimas Notícias Sobre o Cronograma:

Fase 0 (Preparatória)
CONTINUE LENDO...
...
